市債務負担行為 鉄北線(東川下24号線~東川下66号線間)道路改良工事
土木事業
【現場代理人より一言】
地域の皆様には、日頃より札幌市の道路事業にご理解、ご協力を頂き心より感謝を申し上げます。
本工事は札幌市道の鉄北線(東川下24号線~東川下66号線間)において、安心・安全な走行が可能となるよう、傷んだ道路の修繕と歩道の拡幅を行う工事です。
作業期間中は、交通規制等によりご不便をお掛けすることとなりますが、安全最優先で作業を進めて参りますので、ご理解ご協力の程よろしくお願い致します。
-
2022.12.29
工事進捗報告 last volume

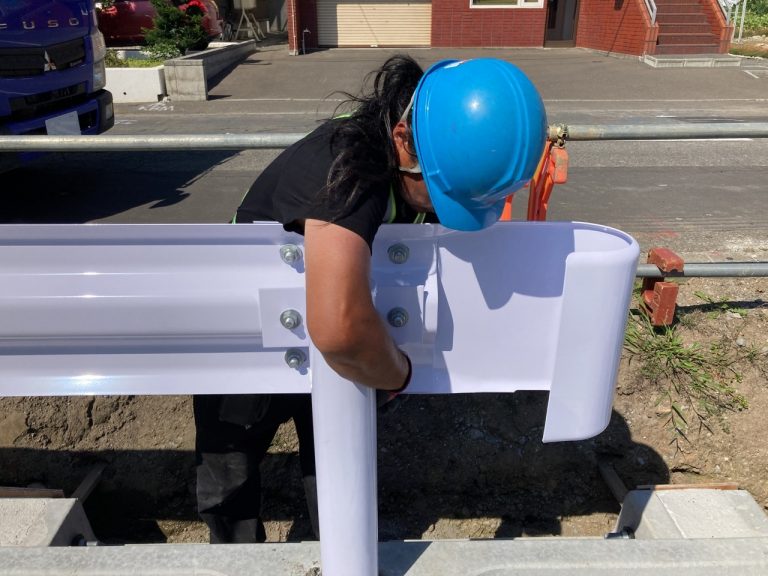

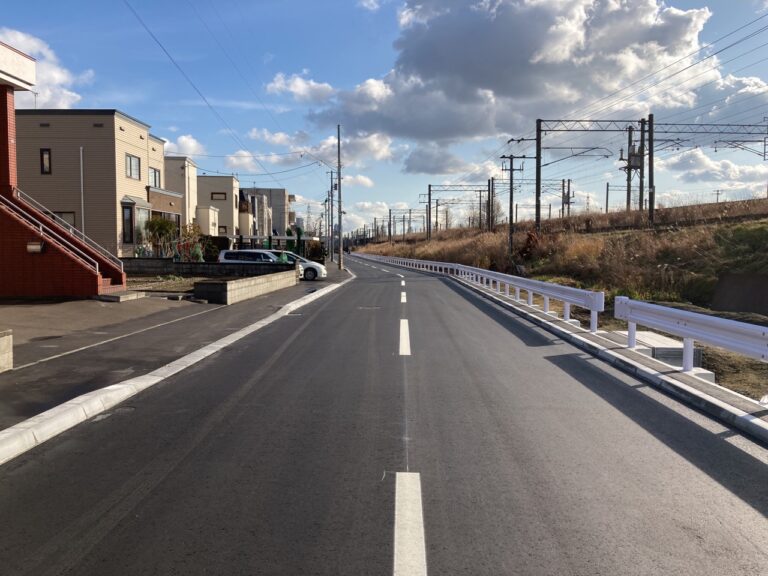

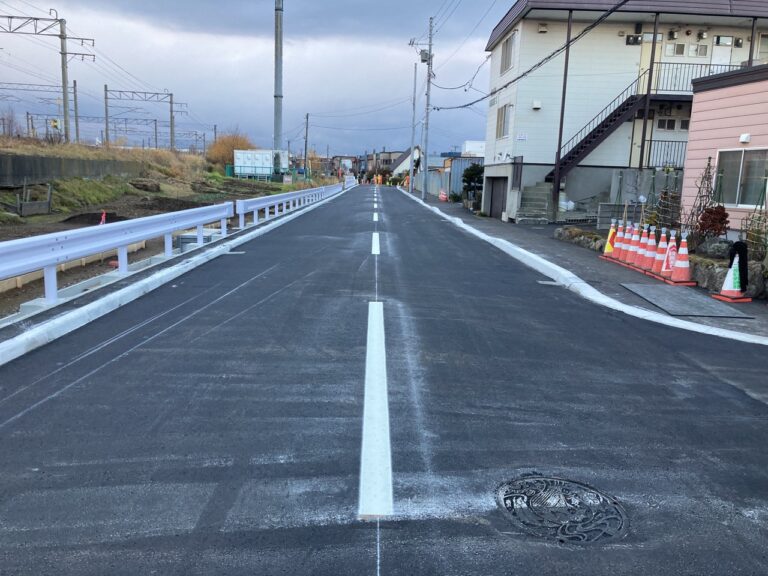

みなさま、いかがお過ごしですかぁ!? こんにちは、Falconです!!! 今回は僕の担当している「鉄北線道路改良工事」の現場報告、最終回でございます!!!! およそ8箇月という期間でどの
-
2022.11.29
工事進捗報告 vol.6

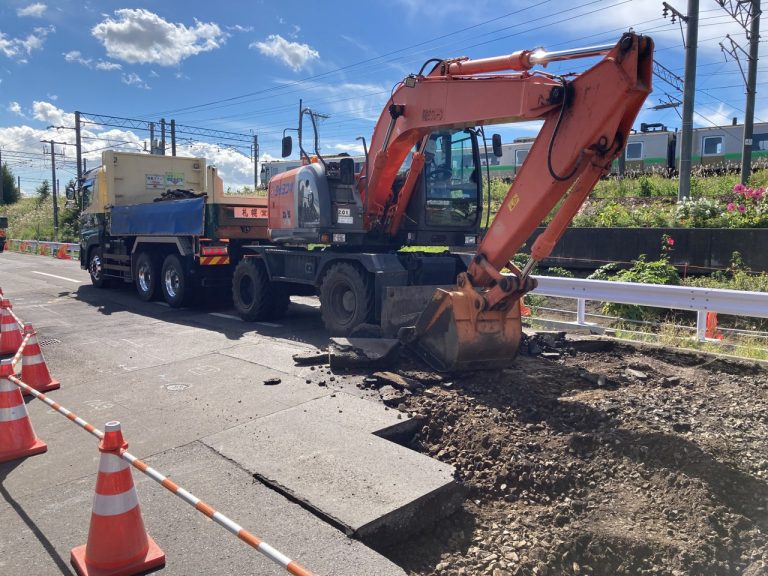

みなさま、いかがお過ごしですかぁ!? こんにちは、Falconです!!! 今回も僕が担当している「鉄北線道路改良工事」の作業状況を報告していきますね!よろしくおねがいします!! あ 今回は、
-
2022.10.29
工事進捗報告 vol.5

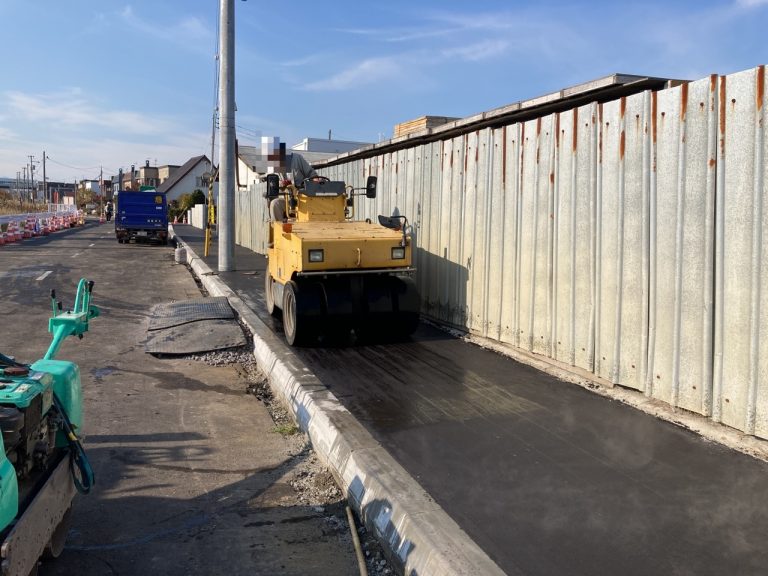

みなさま、いかがお過ごしですかぁ!? こんにちは、Falconです!!! 今回も僕が担当している「鉄北線道路改良工事」の作業状況を報告していきますね!よろしくおねがいします!! あ 今回は、
-
2022.09.29
工事進捗報告 vol.4
みなさま、いかがお過ごしですかぁ!? こんにちは、Falconです!!! 今回も僕が担当している「鉄北線道路改良工事」の作業状況を報告していきますね!よろしくおねがいします!! あ 今回は、
-
2022.08.30
工事進捗報告 vol.3
みなさま、いかがお過ごしですかぁ!? こんにちは、Falconです!!! 今回も僕が担当している「鉄北線道路改良工事」の作業状況を報告していきますね!よろしくおねがいします!! あ 今回は、
-
2022.07.29
工事進捗報告 vol.2
みなさま、いかがお過ごしですかぁ!? こんにちは、Falconです!!! 今回も僕が担当している「鉄北線道路改良工事」の作業状況を報告していきますね!よろしくおねがいします!! あ 今回は、
-
2022.06.22
工事進捗報告 vol.1
みなさま、いかがお過ごしですかぁ!? おひさしぶりです、Falconです!!! これから僕が今年担当している、「鉄北線道路改良工事」の作業状況を報告していきますね! よろしくおねがいします!!
-
2022.06.13

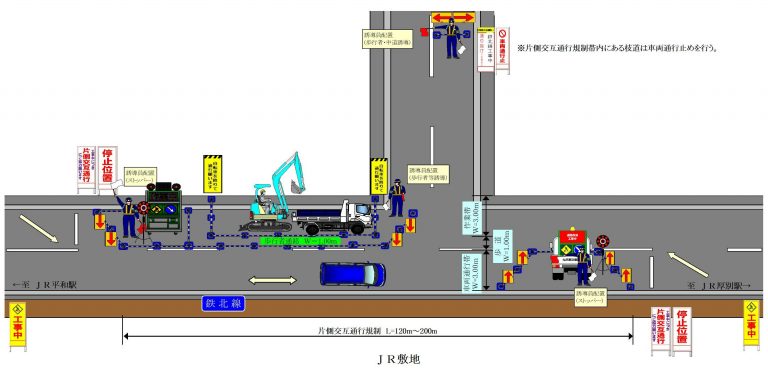

交通規制のお知らせ③

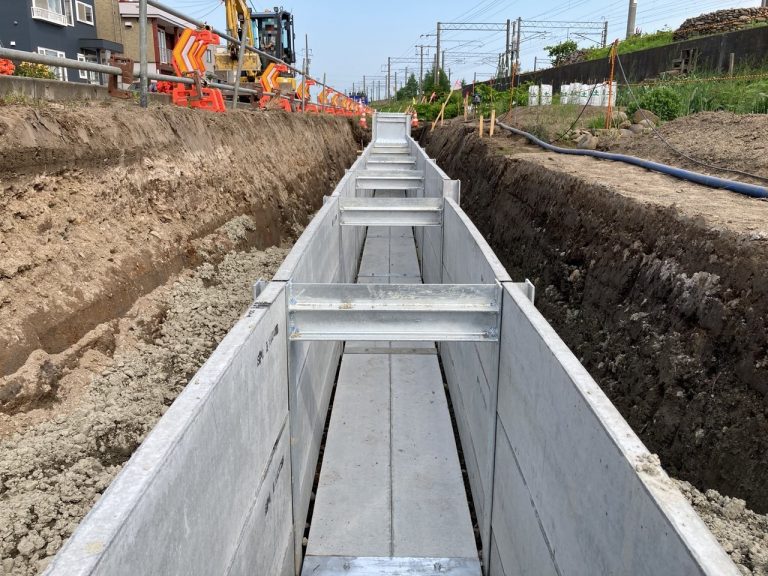

6月13日より地盤改良区間の工事開始、及び6月27日より道路改良区間での水道管移設工事の開始に伴い下記の通り交通規制を行います。 2か所での交通規制となり、付近にお住いの方やご通行される方には引き続
-
2022.04.29
交通規制のお知らせ②
5月9日より本工事開始に伴い下記の通り交通規制を行います。 付近にお住いの方やご通行される方々には引き続きご迷惑をおかけしますが、ご理解ご協力をお願い致します。 また、工事に伴いガードレールの撤去
-
2022.04.15
交通規制のお知らせ①
4月19日から埋設物調査のため、道路改良工事区間にて試験掘削を開始します。 下記の通り交通規制を実施しての作業となりますので、付近にお住いの方やご通行される方には、大変ご不便をお掛けすることとなりま
-
2022.04.09

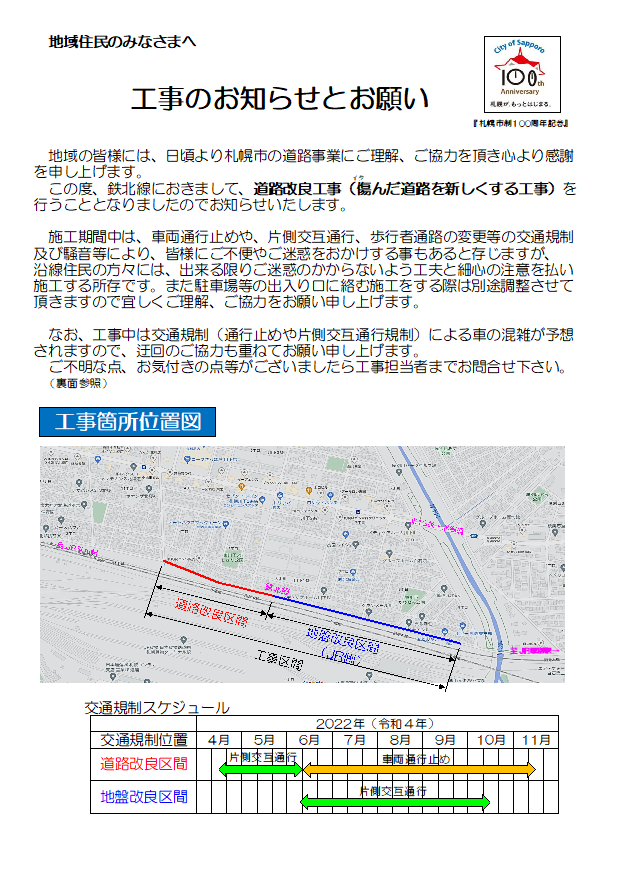

工事開始のお知らせ
4月11日より工事を開始する事となりました。 まず、地下埋設物調査のため試験掘削を行います。 工事施工中は作業に伴う交通規制により、ご通行中の方や沿線の方の車両出入り等ご不便ご迷惑をお掛けする事と
- 発注者
- 札幌市白石区土木部維持管理課
- 施工場所
- 札幌市白石区川下1条4丁目ほか
- 工事期間
- 令和4年3月1日~令和5年3月15日(380日間)

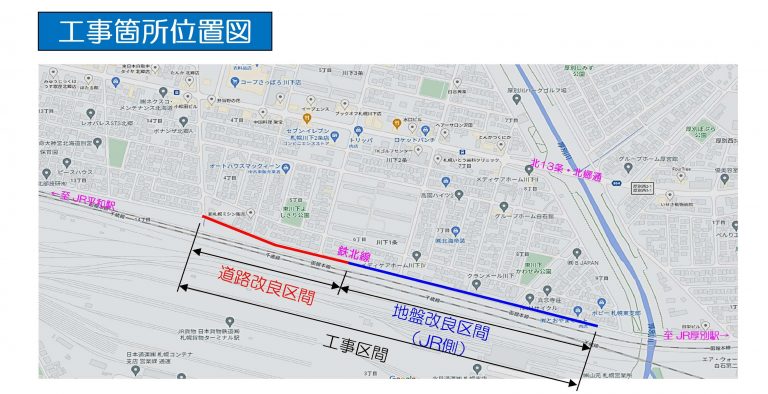

- 現場地図
- 工事概要
-
工事延長 L=940m
道路幅員 W=10.0m
道路改良延長 L=305m
土 工 1,700㎥
置換工 (t=45㎝) 1,840㎡
車道路盤工(t=25㎝) 1,840㎡
車道舗装工(t= 8㎝) 1,840㎡
歩道路盤工(t=27㎝) 580㎡
歩道舗装工(t= 3㎝) 500㎡
縁石工 1式
排水構造物工 1式

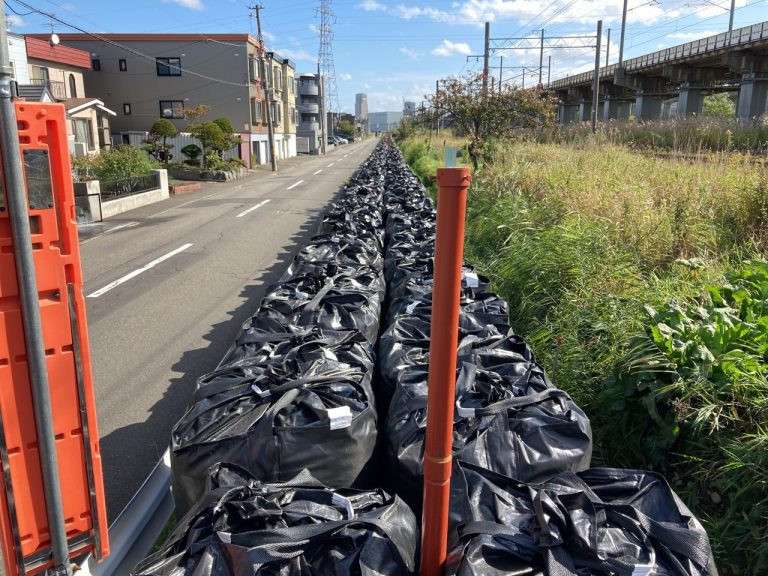

地盤改良延長 L=541m
載荷盛土工 1,500㎥
(大型土のう工)
