夕張岩見沢線西川橋外橋梁補修工事(補正・明許)外
土木事業
【現場代理人より一言】
この度、道道夕張岩見沢線西川橋及び道道夕張新得線南部大橋において橋梁補修工事を行うことになりました。

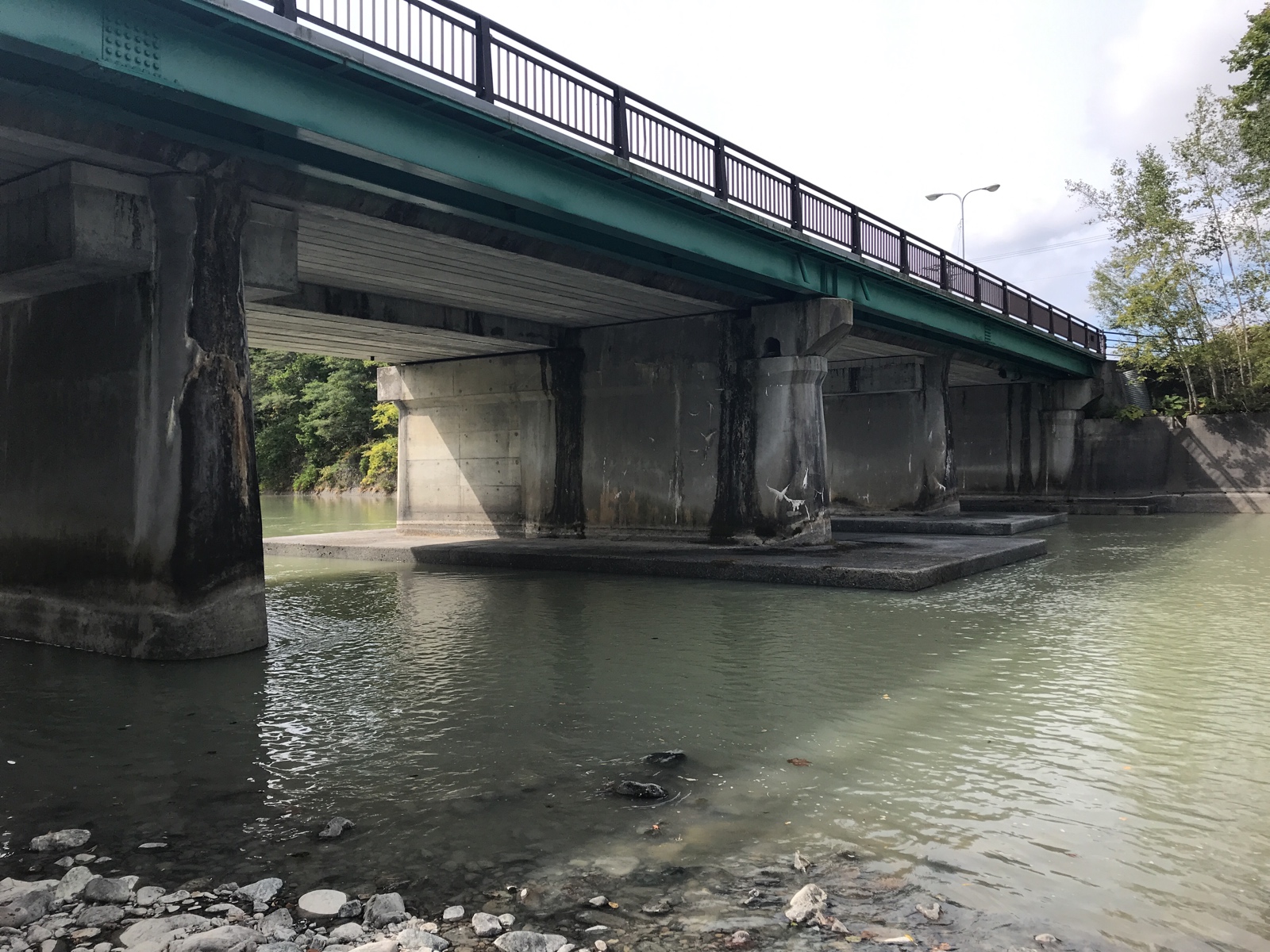

この工事は、皆様の生活の中で重要な役割を果たしている橋梁を、健全に保つ為に行う工事です。
工事最盛期となる冬季間は、交通規制を設置しながらの作業となりますので、付近をご通行の際は、徐行のご協力をお願いいたします。
-
2022.03.18
工事作業報告【Last Volume】
みんなー久しぶりーー!UB(ゆーびー)だよーー!!(≧▽≦)ノシ なんと!すべての作業が終了しましたーーー\(^o^)/ なので、今回は工事完了までを紹介していくよー(`^´)> あ そ
-
2022.02.28
工事作業報告Vol.3
みんなー久しぶりーー!UB(ゆーびー)だよーー!!(≧▽≦)ノシ 今回も区切りのいい所まで工事が進んだから、西川橋と南部大橋の作業報告をしちゃうよーーー( ·ㅂ·)و ̑̑いってみよう あ まず
-
2022.01.31
工事作業報告Vol.2
みんなーこんにちはー(^_^)ノUB(ゆーびー)だよー( ^^) _U~~ 今回は、西川橋と同時に作業していた南部大橋の作業が進んできたか ら報告しちゃうよー٩(ˊᗜˋ*)و 南部大橋は、
-
2021.12.24
工事作業報告Vol.1

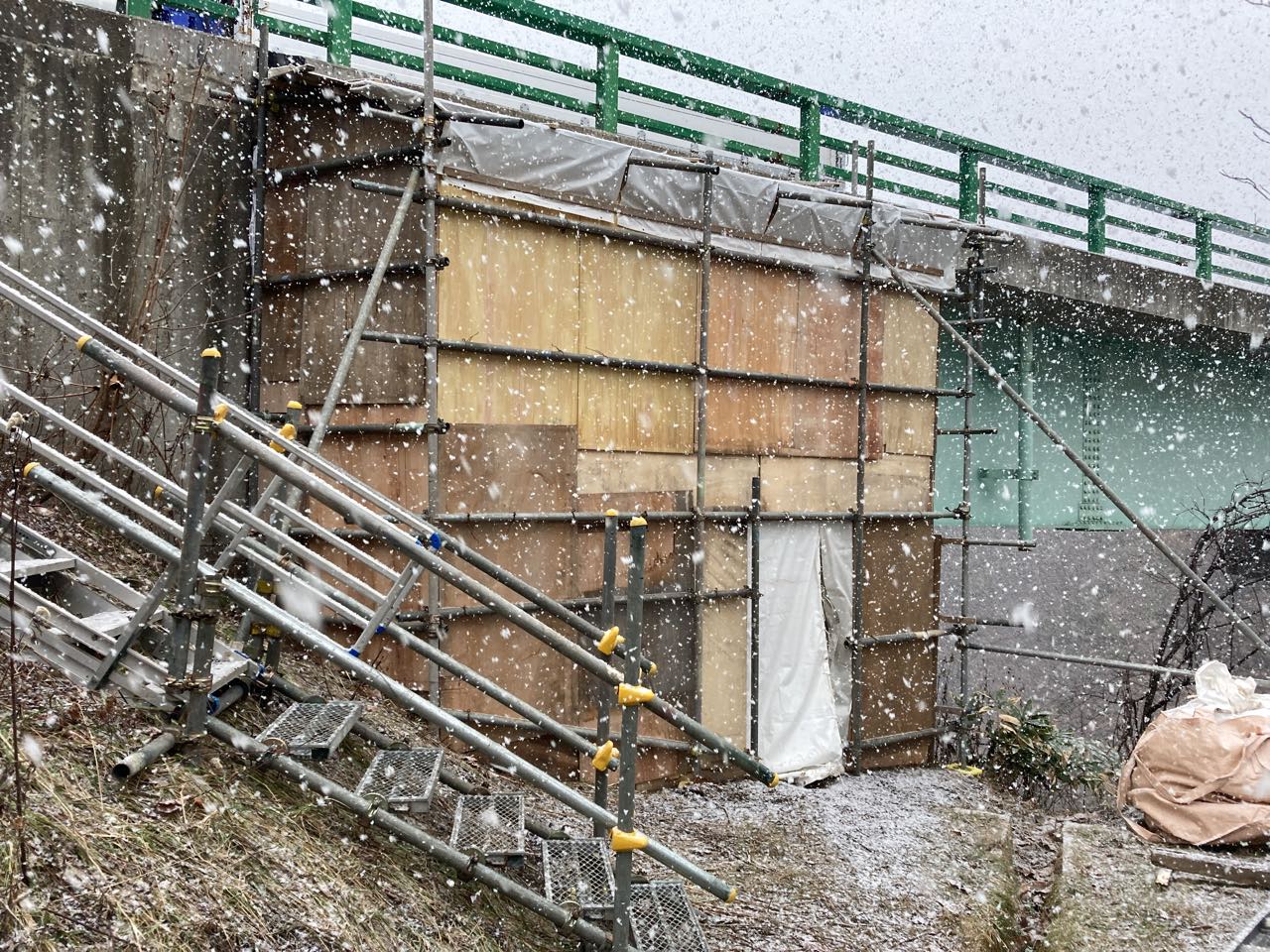

みんなーーー元気ーーー???御料線から夕張に現場が移ったUB(ゆー びー)だよーー!!(≧▽≦)ノシ 工事報告を担当するからよろしくね(`ω´) 今回の工事はー! 傷んだ橋を補修していっ
-
2021.10.15
工事のお知らせ
令和3年10月中旬 から、作業を開始する事となりました。 本工事は、夕張市内を流れる志幌加別川(シホロカベツカワ)に架かる道道夕 張岩見沢線 西川橋 と 夕張川に架かる道道夕張新得線 南部大
- 発注者
- 北海道空知総合振興局
- 施工場所
- 北海道夕張市 道道夕張岩見沢線西川橋 道道夕張新得線南部大橋
- 工事期間
- 令和3年9月7日~令和4年3月22日(197日間)
- 現場地図
- その他
- [Youtube]
https://www.youtube.com/channel/UC-D7SHuarTtHcz-yMKz06cA
- 工事概要
-
■西川橋

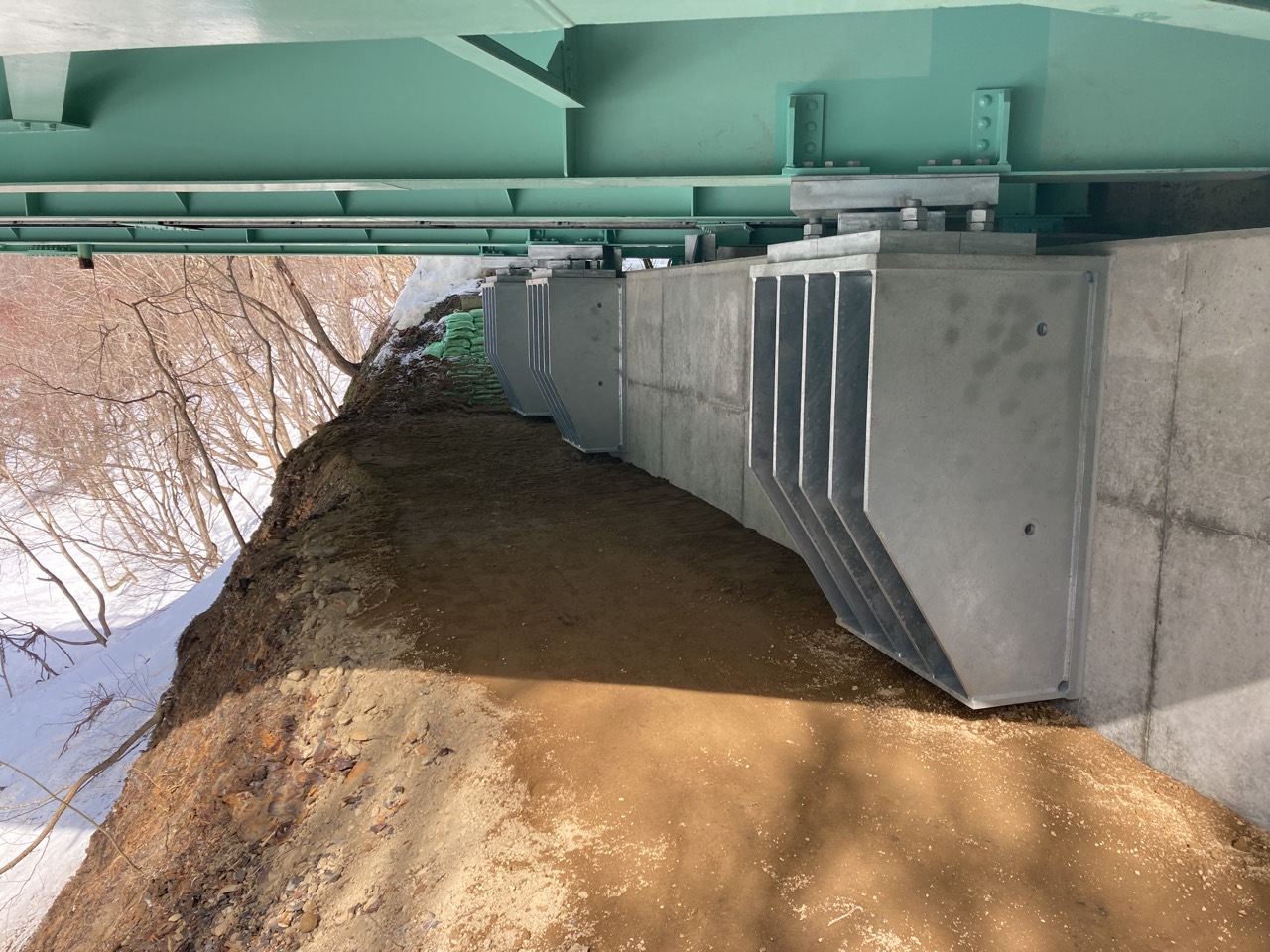

・落橋防止装置 N=14箇所
・沓座拡幅工 V=43㎥
・沓座モルタル N=2箇所

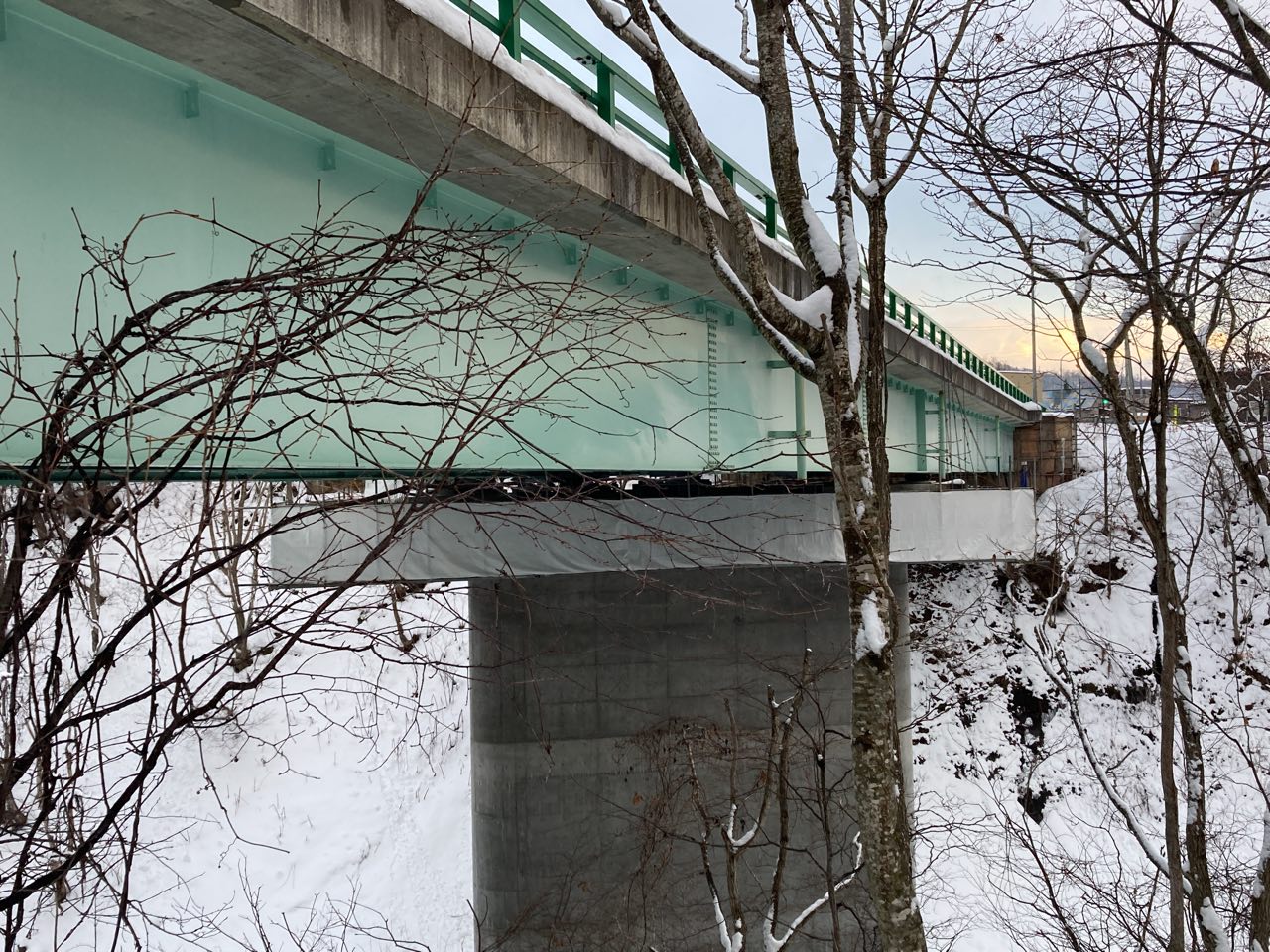

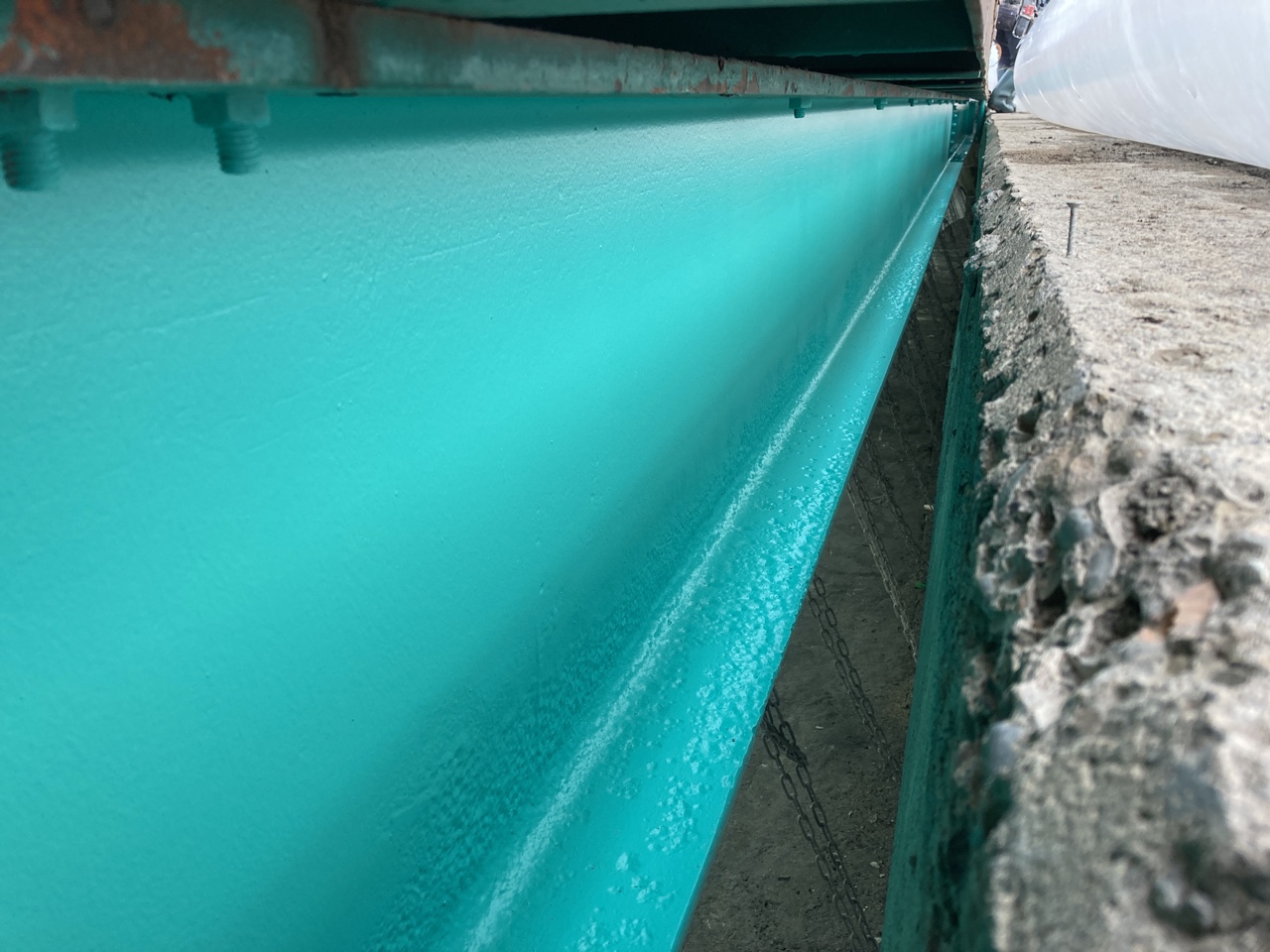

・橋梁塗装工 A=10㎡
■南部大橋
・伸縮装置補修 L=4.1m
・縦目地補修 L=68m
・橋梁地覆補修 N=36箇所
・横目地補修 N=28箇所
・支承補修工 N=7箇所
・橋梁塗装工 A=50㎡
