北栄幹線新設工事その12№9-0008
土木事業
【現場代理人より一言】
当工事は地震災害時に水道システム全体の機能維持を図るため、【北幹線】と連動する地震に強い管を布設することを目的としています。
施工箇所は住宅街で交通規制を行っての施工になりますので、地域住民の方々及び通行車両にはご不便ご迷惑をおかけしますが、ご理解ご協力をお願いします。
-
2016.02.23
2月の進捗状況
【2月23日】 本日、竣工検査が終了しました。 これですべての工事が終了し発注者さんへの引き渡しが完了致しました。 長い間、工事に協力して頂きました地域住民の方々ならびに工事関係者の方々、 本
-
2016.01.13
1月の進捗状況
【1月13日】 1月7日に発注者の現地確認も終え、現場での作業もおおむね終了しました。 今後は市除排雪等で現場に損傷がないか確認するとともに書類整備を行い2月中旬頃に 予定している竣工検査に備え
-
2015.12.22
12月の進捗状況
【12月22日】 3回目の路面覆工を撤去しました。 今年は雪が少なく、作業も順調に進んでいます。 今後は12月29日までにすべての掘削作業、交通規制を開放する予定でいます。 いましばらく、昼間
-
2015.11.17
11月の進捗状況
【11月27日】 11月下旬となり62年振りの積雪を記録し、気温も徐々に下がり屋外での作業も つらい季節になってまいりました。 さて今回は本工事のメイン作業でもあります不断水施工を行いました。
-
2015.10.21
10月の進捗状況

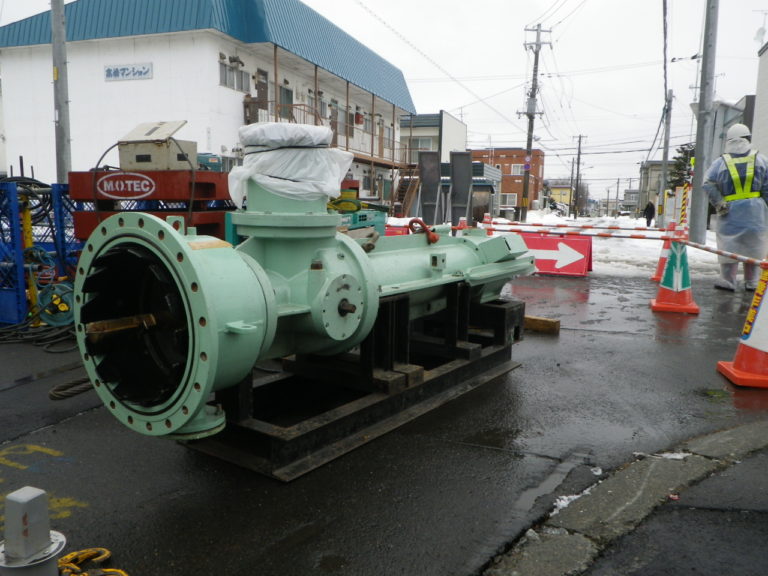

【10月21日】 昨日から本管(鋳鉄管)挿入を行っています。 挿入状況 手前に見えるジャッキでコンクリート管内に挿入していきます。 奥に見える緑色が外面バンドです。外面バンドにはプラス
-
2015.09.28
9月の進捗状況
【9月28日】 掘進機が無事、到達立坑に到着致しました。 10月1日には掘進機回収を行う予定です。 あまり見ることのない掘進機先端部分 【9月14日】 推進も順調に進み現在は80本目まで
-
2015.08.24
8月の進捗状況
【8月24日】 到達立坑に路面覆工を設置しました。 25日から掘削を開始します。深さ5mまで掘り下げます。 掘削完了予定は8月29日となっています。 路面覆工設置完了
-
2015.08.07
7月の進捗状況
【7月31日】 地下掘進機を搬入しました。 8月からいよいよ推進工事が始まります。 掘進機据付 【7月28日】 東区主催のひのまるちびっこなつ祭りにボランティアとして参加させて頂きました
- 発注者
- 札幌市水道局給水部
- 施工場所
- 札幌市東区北41条東9丁目~ 北43条東10丁目
- 工事期間
- 平成27年6月3日~ 平成28年2月17日(260日間)
- 現場地図
- その他
- 【電話番号】
011-374-6031
- 工事概要
-
施工延長 L=391.70m(DNSPΦ500)
Φ800mm推進工 L=371.10m
弁室築造工 4箇所
