北幹線耐震化工事(国道横断部)No.9-0011
土木事業
【現場代理人より一言】
地域の皆様には、日頃より札幌市水道事業にご理解とご協力をいただき、心より感謝を申し上げます。
本工事は、配水幹線基本整備計画に基づく平岸配水池系の連続耐震化の一環として地震に強い管を布設する事を目的とした工事です。
施工期間中は交通規制による車両通行止め、片側交互通行、車線減少などの影響で、ご不便やご迷惑をお掛けすることとなりますが、安全最優先で作業を進めて参りますので、ご理解とご協力の程よろしくお願い致します。
-
2024.03.26
【3月】現場進捗報告
みなさん、お久しぶりです。Sea-Man🏊です! 今回は『舗装復旧工事』について報告します! この作業は【1月】現場進捗報告で報告した下層路盤までの作業の続きになり
-
2024.02.29
【2月】現場進捗報告
みなさん、お久しぶりです。Sea-Man 🤿です! 今回は推進工事に伴う『開削工法による水道管布設』について報告します! この作業は【12月】現場進捗報告の時に設置
-
2024.01.31
【1月】現場進捗報告
あけましておめでとうございます㊗ 今年も、Sea-Man🌊が工事の様子を報告していきますので、 よろしくお願いします! 年末年始、みなさんはゆっ
-
2023.12.22
【12月】現場進捗報告
みなさん、お久しぶりです。Sea-Man⛴️です! 今回は、推進工事に伴う『開削工法による水道管布設の為の路面覆工』について報告します! 今まで公開した
-
2023.11.30
【11月】現場進捗報告
みなさん、お久しぶりです。Sea-Man🚣です! 今回は、推進工事に伴う『水道管(本管)を布設する為の設備配置作業と水道管挿入作業』について報告します! 前回の現場
-
2023.10.31
【10月】現場進捗報告
みなさん、お久しぶりです。Sea-Man🏄です! 今回は推進工事に伴う『立坑内の設備設置や管布設完了(到達立坑側)』について報告します! 前回の現場進捗報告では、『
-
2023.09.29
【9月】現場進捗報告
みなさん、お久しぶりです。 Sea-Man🎣です! 今回は、推進工事に伴う『立坑掘削(到達側)』について報告します! 6月の現場進捗報告で、『立坑掘削(発進側)』についてお
-
2023.08.31
【8月】現場進捗報告
みなさん、お久しぶりです。 Sea-Man🐳です! 前回の現場進捗報告では、『立坑内の設備設置や管路を掘削する為の設備配置作業(発進立坑側)』について報告しました。 a 今回は、
-
2023.07.31
【7月】現場進捗報告
みなさん、お久しぶりです。 Sea-Man🏝️です! 今回は、推進工事に伴う『立坑内の設備設置や管路を掘削する為の設備配置作業(発進立坑側)』について報告します!
-
2023.06.30
【6月】 現場進捗報告
みなさん、初めまして。2023年度新入社員 の Sea-Man⚓です! 先輩のFalconさんから現場進捗報告という大役👑を任されました! 初めての事ばかりで、緊張
-
2023.05.31
【5月】現場進捗報告
みなさま、いかがお過ごしですかぁ!? お久しぶりです、Falconです!!! 今回は、推進工事に伴う『補助地盤改良作業(到達側)』について報告します!! 1月の現場進捗報告で、補助地
-
2023.04.28
【4月】現場進捗報告
みなさま、いかがお過ごしですかぁ!? お久しぶりです、Falconです!!! あ 今回は、推進工事に伴う『路面覆工(管路のゴール地点)』について報告します !! 前回の記事では、管路のス
-
2023.03.31
【3月】現場新着情報
みなさま、いかがお過ごしですかぁ!? お久しぶりです、Falconです!!! 今回は、推進工事に伴う『路面覆工(管路のスタート地点)』について報告します !! あ ところでみなさん、路面覆工っ
-
2023.02.27
【2月】現場新着情報
みなさま、いかがお過ごしですかぁ!? お久しぶりです、Falconです!!! あ 今回は、交通規制のお知らせ です!! あ 3月6日(月)より、下記の通り交通規制を実施しての作業となりますの
-
2023.01.31
【1月】現場新着情報
みなさま、いかがお過ごしですかぁ!? お久しぶりです、Falconです!!! あ これから僕が今担当している、「北幹線耐震化工事」の作業状況を報告していきますね! よろしくおねがいします!!
-
2022.11.25
交通規制のお知らせ➊
11月初旬より各所で調査のための試験掘削を実施してまいりましたが、いよいよ本格的な作業を開始することとなりました。 つきましては、下記のとおり交通規制を実施しての作業となりますのでお知らせいたします
-
2022.10.19
工事開始のお知らせ
令和4年11月より、本格的に作業を開始する事となりました。 まずは、測量・埋設物調査のための試験掘削から開始します。 あ 作業が始まると、工事車両の出入りや騒音・振動・交通規制等ご迷惑をお掛けす
- 発注者
- 札幌市水道局給水部工事課
- 施工場所
- 札幌市中央区北1条東5丁目~南1条東6丁目
- 工事期間
- 令和4年9月21日~令和6年3月18日(545日間)

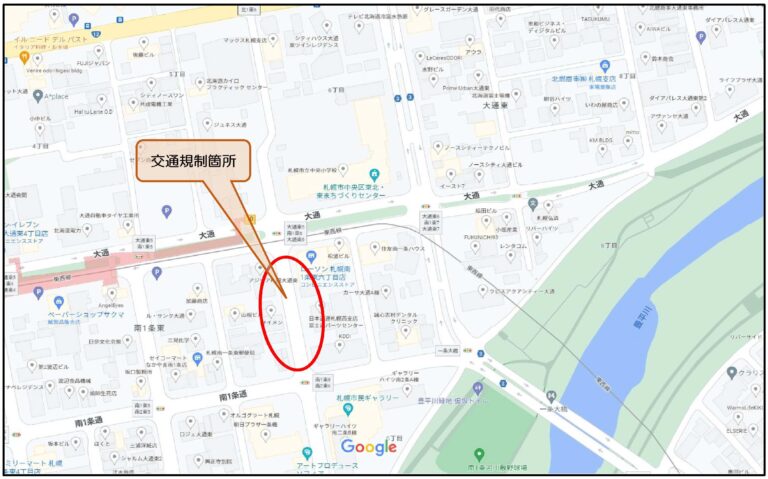

- 現場地図
- 工事概要
-
配水管布設延長 L=343.3m
(内推進工φ1500㎜ L=292.1m)
地盤改良工 N=193本
(二重管ダブルパッカー工法)
立坑工 N=2箇所
(H=18.5m)
