社会資本整備総合交付金事業 雁来篠路連絡線 (丘珠町596番2地先~丘珠町595番135地先間)道路改良工事

土木事業

2023.05.31

5月 作業進捗報告

みなさん、お久しぶりです

今年で2年目になりました U-Key 🔑です!!

今年も僕が工事の作業進捗報告担当になりました!

よろしくおねがいします!!

今回僕が担当する工事は車道の拡幅と傷んだ歩道の修繕を行っていきます!

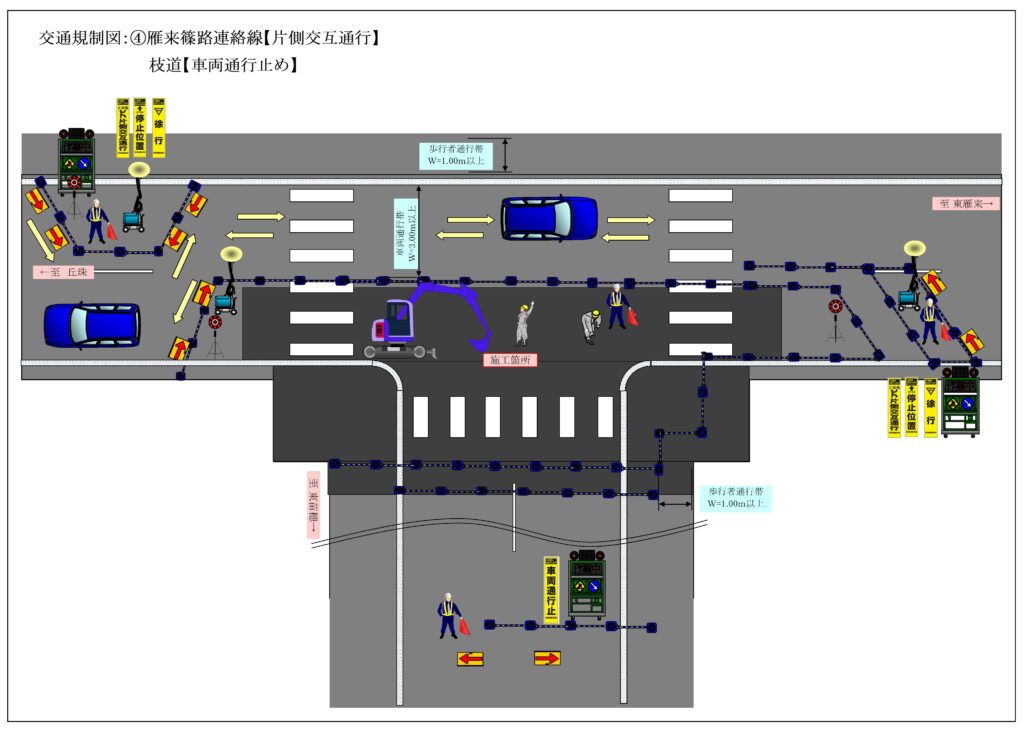

とても交通量が多い路線ですが、24時間片側交互通行枝道車両通行止めなど交通規制を行わなくてはいけません。

大変な工事になると先輩方から聞いていますが、今年も負けず頑張っていきたいと思います!!

記念すべき第1回目となる今回の報告は・・・『排水工事』についてです!

この工事では排水側溝(トラフ)とか集水桝とか雨水桝とかを設置していくのですが、その中からトラフ布設作業様子を報告していきます!!

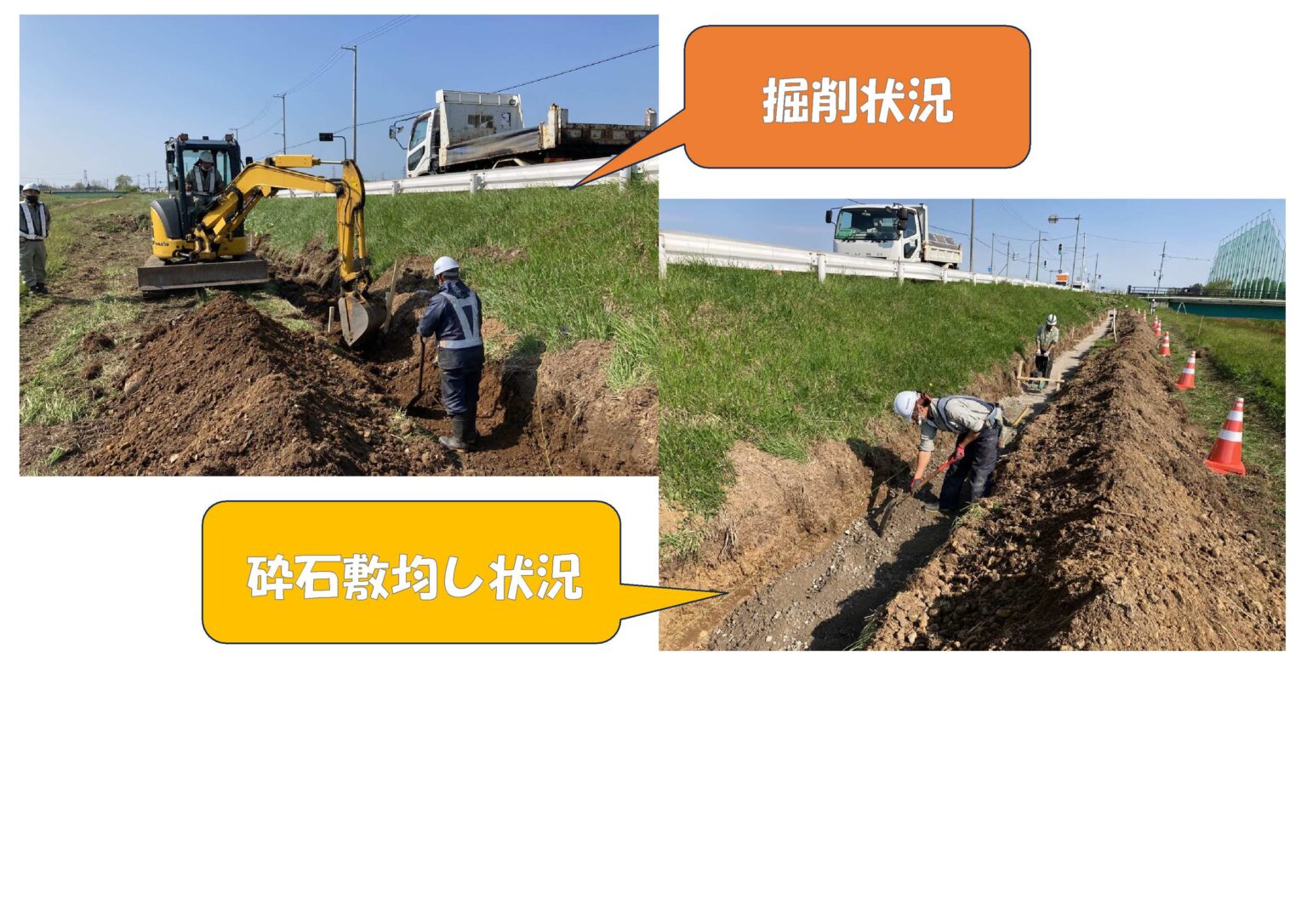

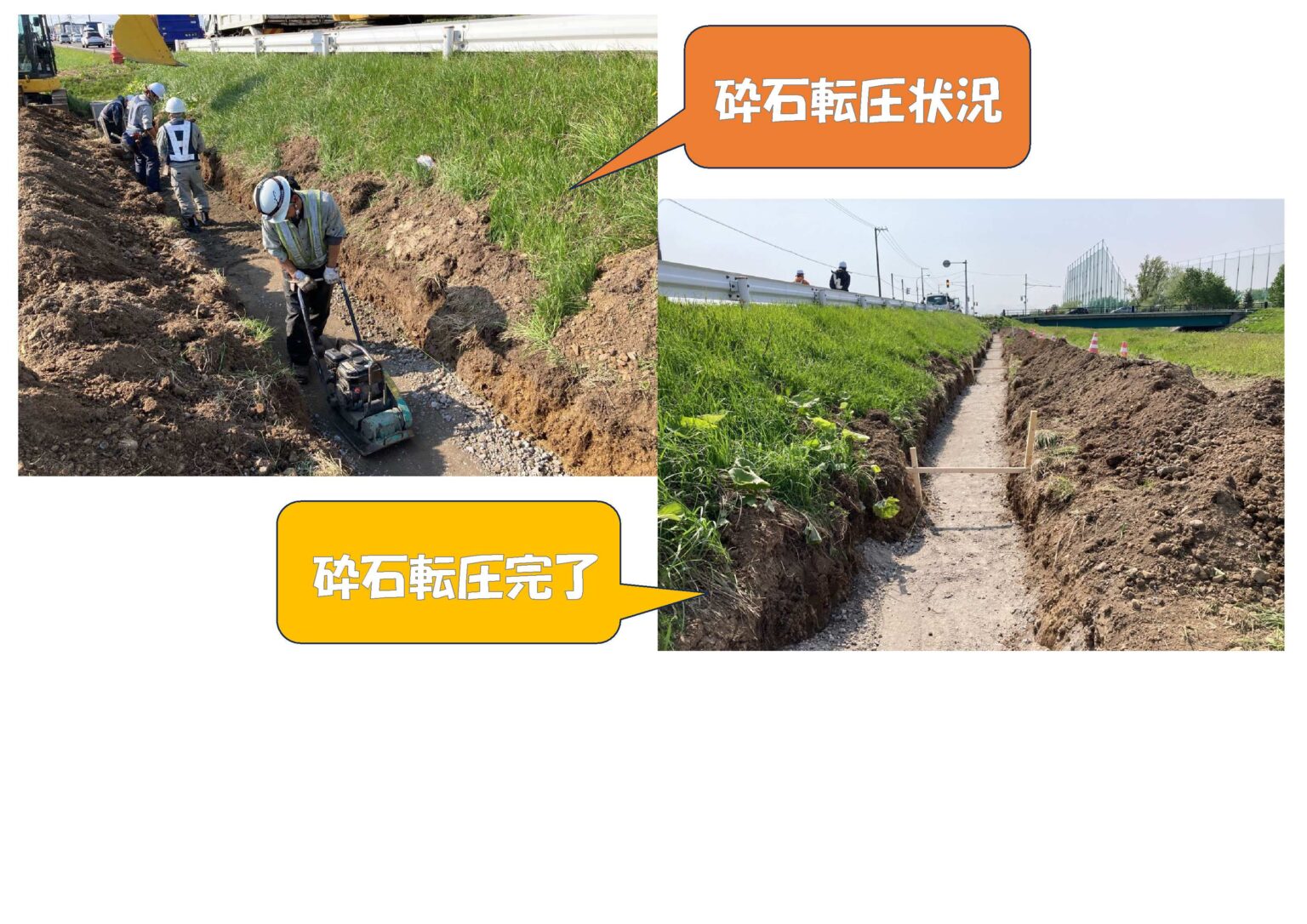

まずトラフを入れる場所の土砂掘削して、基礎砕石敷き均し転圧をしていきます!

この基礎を整えるという作業はとても重要で、基礎が計画通り高さ平らになっていないとトラフがうまく配置できず、傾いてしまったり計画通りの高さに設置できなくなってしまいます!!

基礎がしっかりと決まれば、あとは高さ方向を合わせてトラフ布設していきます!

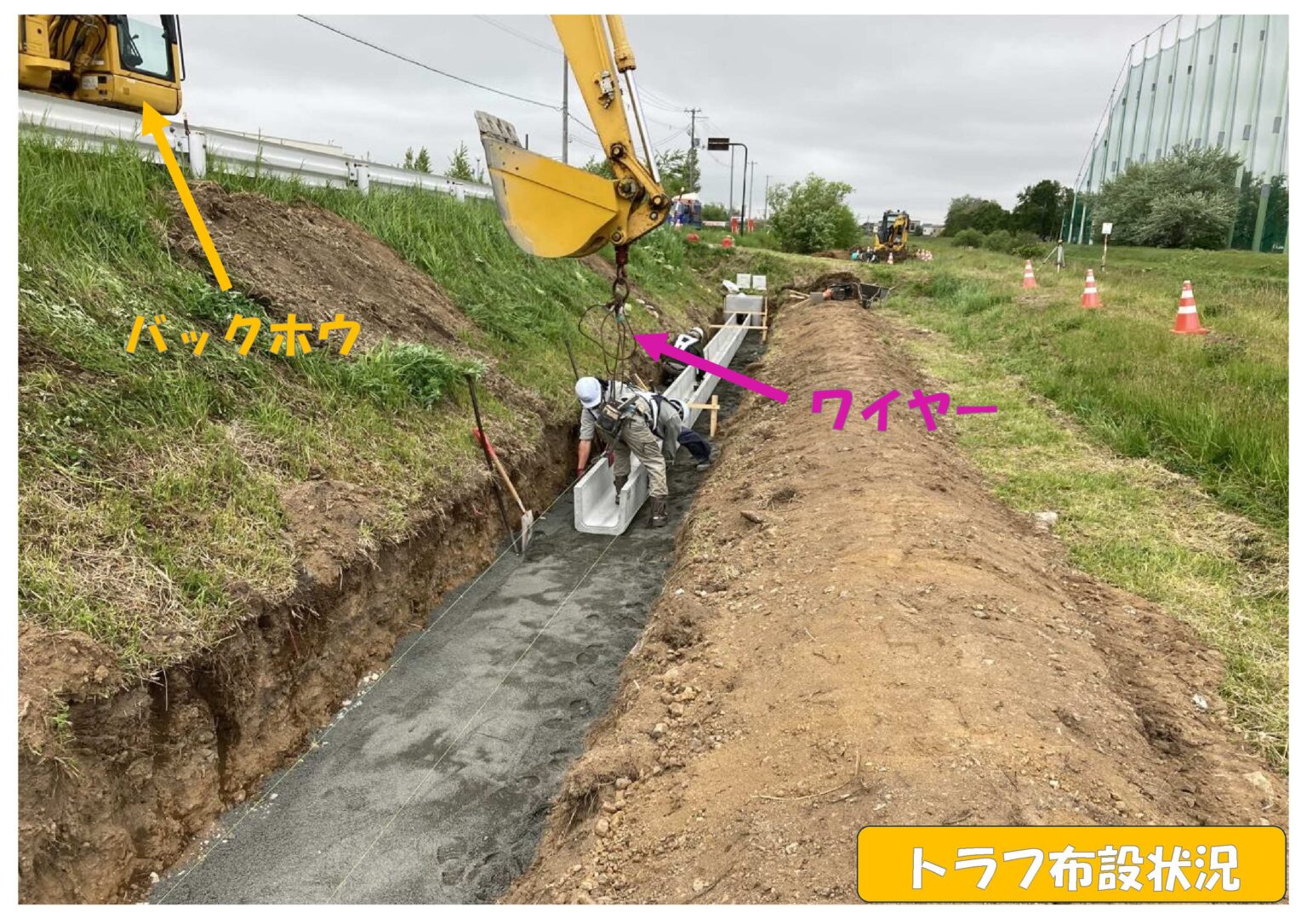

トラフは1本260kgもあり人力動かす難しいので、クレーン装置付バックホウにワイヤーを取り付けて吊って移動させます!!

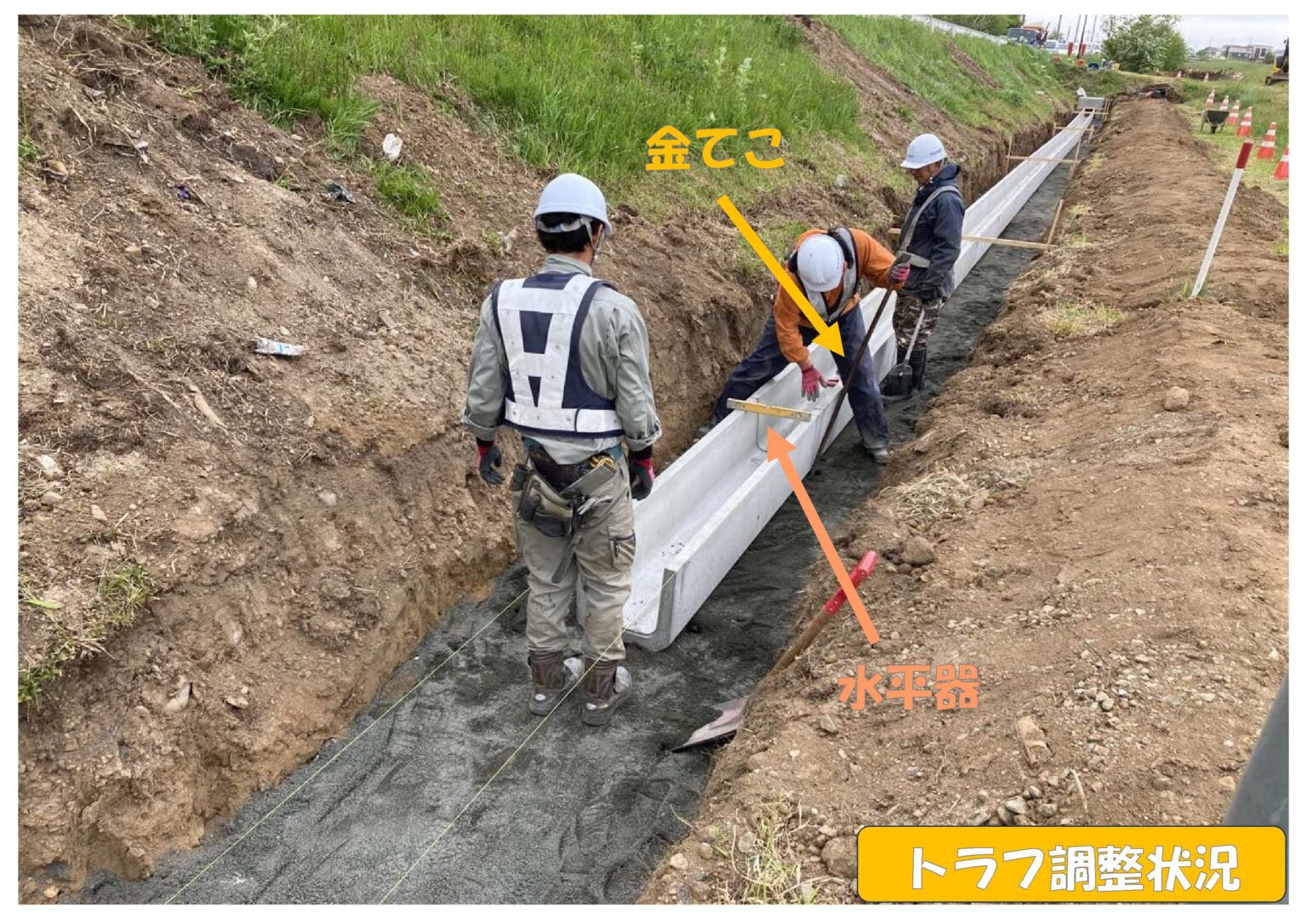

トラフの位置が大まかに決まったら、金てこを用いて人力微調整を行います!

水平確認したり、高さ通りを合わせる事で見栄えが良くなります!!

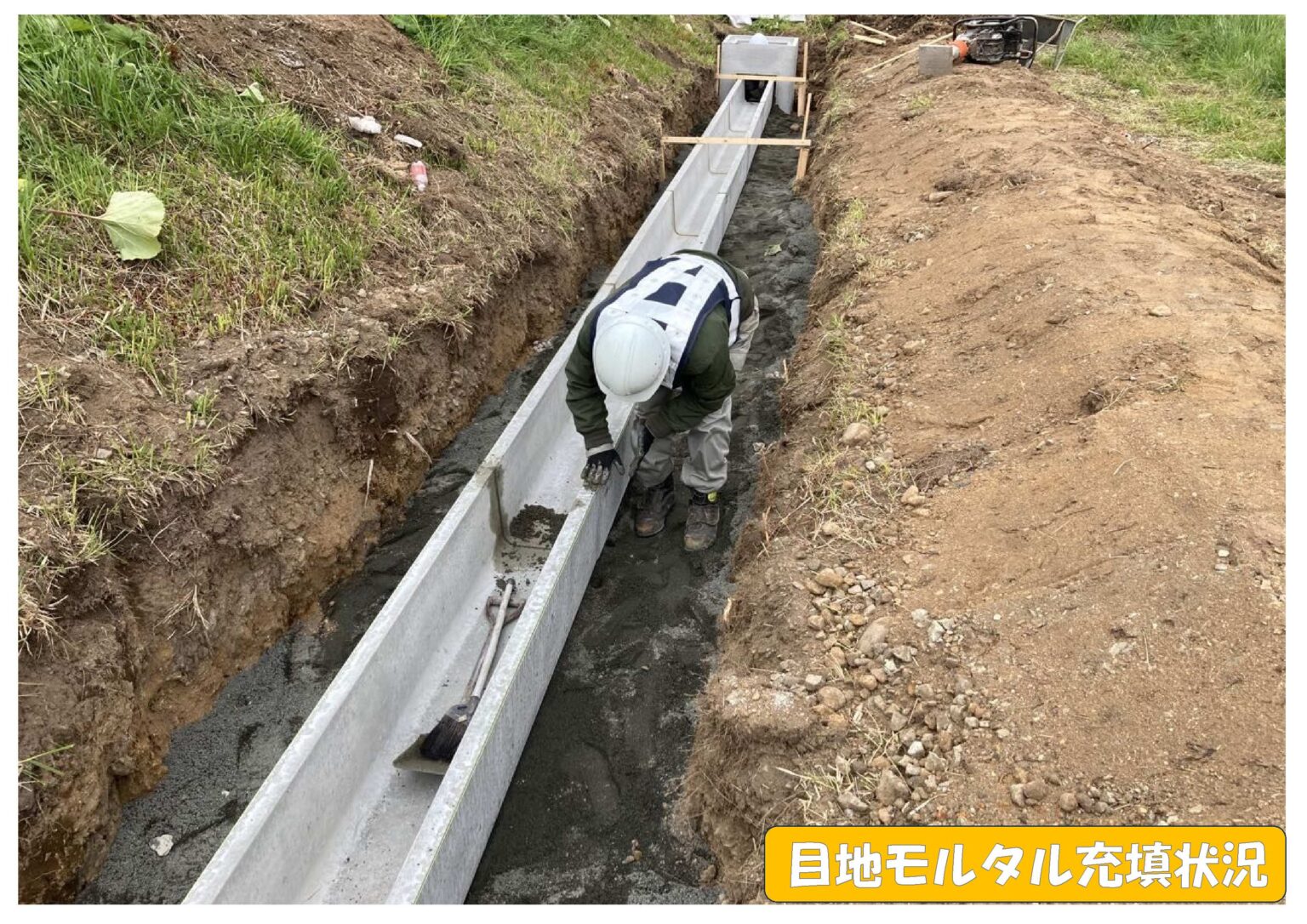

最後にトラフ同士の隙間目地モルタルを入れたら完成です!!!

というわけで、今月の作業報告はここまでです!

U-Key 🔑から1回目の作業報告でした~!

来月もお楽しみに~👋
